Die 7 häufigsten Aufmaßfehler im Gerüstbau – und was sie pro Baustelle kosten

Aufmaßfehler im Gerüstbau entstehen fast nie durch Rechenfehler, sondern durch falsche Bezugspunkte, vergessene Positionen und fehlende Dokumentation. Die Folge ist selten ein spektakulärer Verlust, sondern ein stiller: ein paar Prozent auf jeder Baustelle, über das Jahr hochgerechnet oft ein fünfstelliger Betrag. Seit der grundlegenden Überarbeitung der ATV DIN 18451 im September 2023 ist die Fehlerquote sogar gestiegen – weil viele Betriebe noch nach den Regeln von vor 2023 aufmessen.
Dieser Artikel zeigt die sieben Fehler, die uns in der Praxis am häufigsten begegnen, jeweils mit einem konkreten Rechenbeispiel und einer klaren Gegenmaßnahme. Auffällig ist dabei: Kaum einer davon ist eine Wissenslücke. Es sind Prozessfehler – sie entstehen, weil das Aufmaß von Zettel, Erinnerung und Tagesform abhängt statt von einer festen, nachvollziehbaren Rechengrundlage.
Das Rechenbeispiel im Überblick
Alle Beispiele beziehen sich auf dieselbe Referenzbaustelle. Ersetzen Sie die Preise durch Ihre eigenen Kalkulationswerte – die Größenordnung bleibt vergleichbar.
| Parameter | Wert |
|---|---|
| Objekt | Mehrfamilienhaus, vierseitige Einrüstung |
| Abwicklung (Fassade) | 62,00 m |
| Oberste Belagfläche | 14,00 m |
| Aufmaßhöhe nach DIN 18451 | 16,00 m |
| Gerüstfläche | 992 m² |
| Montage (Auf-, Um-, Abbau) | 6,50 €/m² |
| Gebrauchsüberlassung | 0,45 €/m² und Woche |
| Geplante Überlassungsdauer | 10 Wochen |
| Auftragsvolumen inkl. Ergänzungen | rund 13.000 € |

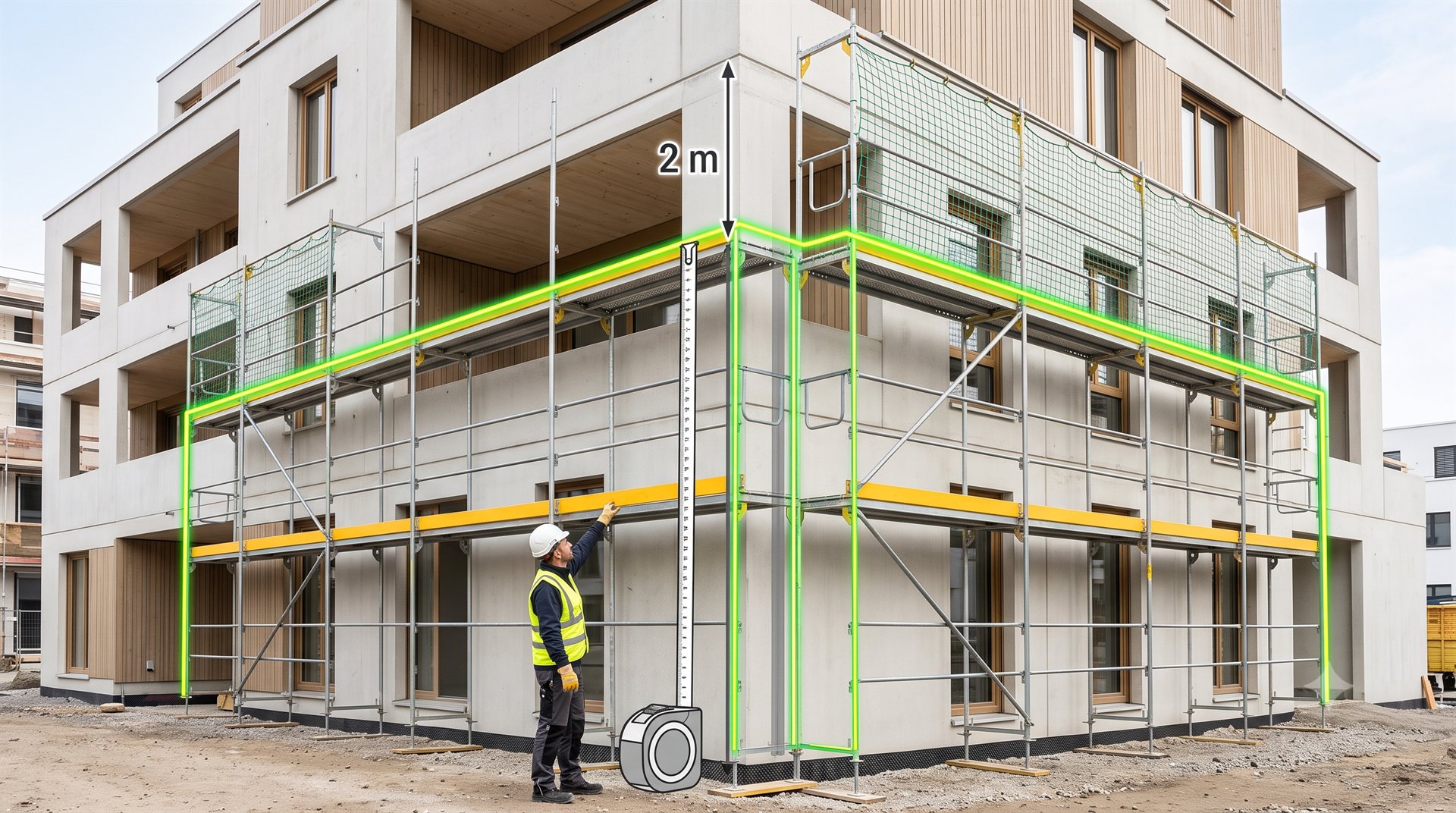

Fehler 1: Die Höhe endet an der obersten Belagfläche
Was passiert: Das Aufmaß wird über die Zahl der Gerüstlagen gebildet – fünf Lagen à 2,00 m ergeben 10,00 m Höhe. Oder es wird bis Oberkante des obersten Belags gemessen und dort Schluss gemacht.
Warum das falsch ist: Nach DIN 18451 wird die Höhe von der Standfläche des Gerüstes bis 2,00 m über der obersten Belagfläche gerechnet. Der Zuschlag bildet den Bereich des Seitenschutzes ab, der gebaut, vorgehalten und wieder abgebaut werden muss. Ausnahmen gelten im Wesentlichen für Traggerüste und Auflagergerüste für Wetterschutzdächer.
Was es kostet:
- Fehlende Fläche: 62,00 m × 2,00 m = 124 m²
- Montage: 124 m² × 6,50 € = 806 €
- Überlassung: 124 m² × 0,45 € × 10 Wochen = 558 €
- Verlust: rund 1.360 €
So vermeiden Sie ihn: Das Höhenmaß nie aus der Lagenzahl ableiten. Definieren Sie im Betrieb eine einzige verbindliche Formel: Standfläche bis Oberkante bearbeitete Fläche, maximal 2,00 m über der obersten Belagfläche.
Fehler 2: Gemessen wird die Wand, nicht das Gerüst
Was passiert: Die Abwicklung wird aus dem Grundriss oder direkt an der Fassade genommen. Bei vier Außenecken fehlt dadurch systematisch Länge.
Warum das falsch ist: Seit der Fassung 2023 sind einheitlich die Außenseiten des Gerüstes der Maßbezugspunkt – für Länge und Höhe, für Arbeits- wie für Schutzgerüste. Die eingerüstete Fassadenfläche ist nicht mehr maßgeblich. Das Außenmaß ergibt sich aus dem Wandabstand plus der Breitenklasse des Gerüsts.
Was es kostet: Bei 0,30 m Wandabstand und Breitenklasse W06 liegt die Gerüstaußenkante rund 0,90 m vor der Fassade. Jede Außenecke verlängert die Abwicklung um etwa 1,80 m.
- Zusätzliche Länge: 4 Ecken × 1,80 m = 7,20 m
- Zusätzliche Fläche: 7,20 m × 16,00 m = 115 m²
- Montage und Überlassung: rund 1.270 €
So vermeiden Sie ihn: Wandabstand und Breitenklasse gehören in jedes Aufmaß – nicht als Notiz, sondern als Rechengröße. Ein digitales Aufmaß rechnet den Eckzuschlag automatisch, sobald beide Werte hinterlegt sind.
Fehler 3: Ergänzungsbauteile verschwinden im Quadratmeterpreis
Was passiert: Konsolen, Treppentürme, Leitergänge, Überbrückungen, Bekleidungen und Abstützungen werden gebaut, aber nicht als eigene Position geführt. Sie gelten stillschweigend als „im m²-Preis enthalten".
Warum das falsch ist: Die aktuelle Norm sieht ausdrücklich die getrennte Ausschreibung und die getrennte Abrechnung von Gerüst und Gerüstergänzungen vor. Für Gerüstverbreiterungen gilt zusätzlich: Sie werden stets zusätzlich zum Standgerüst gerechnet – bei Abrechnung nach Längenmaß über die Länge des ein- oder umrüsteten Bauteils. Für Treppentürme und Leitergänge sieht die Norm eigene Abrechnungseinheiten vor.
Was es kostet: 18 m Konsolgang für den Dachüberstand und ein Treppenturm über 14 m Höhe, beides nicht separat aufgeführt: rund 1.200 €, je nach Preisniveau deutlich mehr.
So vermeiden Sie ihn: Arbeiten Sie mit einem festen Positionskatalog, der beim Aufmaß aktiv abgefragt wird. Was nicht abgehakt wurde, wird auch nicht vergessen.
Fehler 4: Es wird noch mit der Grundeinsatzzeit kalkuliert
Was passiert: Das Angebot enthält einen m²-Preis „inklusive vier Wochen Standzeit". Erst danach beginnt die Vorhaltung.
Warum das falsch ist: Die vierwöchige Grundeinsatzzeit ist mit der Neufassung 2023 entfallen. Montage (Auf-, Um- und Abbau) und Gebrauchsüberlassung sind zwei eigenständige Leistungen, die von Anfang an getrennt vereinbart und abgerechnet werden. Die Gebrauchsüberlassung wird dabei mit einer Zeiteinheit abgerechnet – etwa in m²Wo, mWo oder StWo. Wer weiter vier Wochen einpreist, verschenkt sie.
Was es kostet:
- 992 m² × 0,45 € × 4 Wochen = rund 1.790 €
So vermeiden Sie ihn: Angebots- und Rechnungsvorlagen trennen konsequent zwischen Montage und Überlassung. Der Überlassungszeitraum beginnt mit dem vertraglich vereinbarten Termin, bei vorzeitiger Nutzung mit dem Tag der ersten Nutzung – dieses Datum gehört ins Aufmaßprotokoll.
Fehler 5: Umsetzungen und Standzeitverlängerungen werden nicht baubegleitend dokumentiert
Was passiert: Die Kolonne setzt zwei Gerüstabschnitte um, weil der Putzer eine andere Reihenfolge braucht. Das Gerüst steht drei Wochen länger, weil sich der Dachdecker verzögert. Nachweise dafür entstehen erst bei der Schlussrechnung – aus der Erinnerung.
Warum das teuer wird: Umbauten sowie vorgezogenes oder nachträgliches Herstellen von Leistungsteilen sind vergütungspflichtig. Ohne zeitnahen, vom Auftraggeber gegengezeichneten Nachweis lässt sich der Anspruch praktisch nicht durchsetzen.
Was es kostet:
- Verlängerung: 992 m² × 0,45 € × 3 Wochen = 1.339 €
- Zwei nicht abgerechnete Umsetzungen: rund 600 €
- Verlust: rund 1.940 €
So vermeiden Sie ihn: Jede Änderung braucht am selben Tag einen datierten Eintrag – Umfang, Grund, Foto, möglichst mit Bestätigung des Auftraggebers. Entscheidend ist nicht, wer die Änderung erfasst, sondern dass sie überhaupt irgendwo landet. Eine kurze Meldung der Kolonne per Foto reicht aus, wenn daraus im System automatisch ein datierter Nachweis mit der betroffenen Menge und dem neuen Überlassungszeitraum wird. Was erst bei der Schlussrechnung aus dem Gedächtnis rekonstruiert wird, übersteht keine Rechnungsprüfung.
Fehler 6: Besondere Leistungen werden als Nebenleistung mitgeliefert
Was passiert: Schutznetze, zusätzliche Schutzmaßnahmen, Sonderverankerungen oder abschnittsweise Gebrauchsüberlassung werden ohne gesonderte Vergütung erbracht – „das machen wir eben mit".
Warum das falsch ist: Die Norm zieht eine klare Grenze. Nebenleistungen gehören ohne besondere Vergütung zur Leistung – etwa der Schutz von Bauteilen beim Auf- und Abbau, der Einbau der benötigten Verankerungselemente oder ein Leitergang je angefangene 50 m Gerüstlänge. Besondere Leistungen sind dagegen gesondert zu vergüten, wenn sie nicht ausdrücklich als Hauptleistung ausgeschrieben wurden. Wer die Grenze nicht kennt, verschenkt regelmäßig auf beiden Seiten: Er liefert Besondere Leistungen umsonst und streitet über Nebenleistungen, die ihm ohnehin nicht extra zustehen.
Was es kostet: Ein nicht abgerechnetes Schutznetz über 300 m² plus zusätzliche Verankerungsleistung: rund 1.100 €.
So vermeiden Sie ihn: Hinterlegen Sie eine Abgrenzungsliste im Betrieb und prüfen Sie sie gegen das Leistungsverzeichnis, bevor die Kolonne anrückt – nicht danach.
Fehler 7: Das Aufmaß wird rekonstruiert statt ermittelt
Was passiert: Auf der Baustelle entstehen ein paar Zollstockmaße auf einem Notizzettel und einige Handyfotos. Wochen später baut jemand daraus am Schreibtisch das Gerüst rechnerisch nach – teilweise aus der Erinnerung. Jeder Mitarbeiter macht das ein bisschen anders.
Warum das teuer wird: Ein Aufmaß, das nicht nachvollziehbar aufgebaut ist, ist im Streitfall wenig wert. Rechnungen mit unklarer Mengenermittlung werden gekürzt oder verzögern die Zahlung. Dazu kommt die Streuung im Betrieb: Wenn drei Mitarbeiter dasselbe Objekt aufmessen und drei unterschiedliche Ergebnisse herauskommen, ist mindestens eines davon falsch – und niemand kann sagen, welches. Hinzu kommt eine Pflicht, die dabei gern untergeht: Bauteile, die während der Überlassung beschädigt werden oder abhanden kommen, sind dem Auftraggeber unverzüglich schriftlich mitzuteilen, spätestens vor dem Abbau. Wer das erst bei der Schlussrechnung merkt, trägt den Schaden selbst.
Was es kostet: Bereits eine Kürzung von 5 % auf 13.000 € Auftragsvolumen bedeutet 650 € – zuzüglich Bearbeitungszeit und verzögertem Zahlungseingang.
So vermeiden Sie ihn: Das Aufmaß darf nicht von der Tagesform abhängen. Es braucht eine feste Rechengrundlage: eine belastbare Gebäudegeometrie als Datenbasis, hinterlegte Normregeln, sichtbare Zwischenschritte und eine Skizze, die den Rechenweg zeigt. Ob diese Grundlage am Objekt oder am Schreibtisch entsteht, ist zweitrangig – entscheidend ist, dass sie dokumentiert, prüfbar und jederzeit reproduzierbar ist. Genau das unterscheidet ein ermitteltes Aufmaß von einem rekonstruierten.
Die Summe: warum sich schon zwei Fehler nicht lohnen
| Fehler | Verlust auf der Referenzbaustelle |
|---|---|
| 1 – Höhenmaß ohne 2,00 m Zuschlag | 1.360 € |
| 2 – Wandmaß statt Gerüstaußenmaß | 1.270 € |
| 3 – Ergänzungsbauteile nicht abgerechnet | 1.200 € |
| 4 – Grundeinsatzzeit eingepreist | 1.790 € |
| 5 – Umsetzungen und Verlängerung ohne Nachweis | 1.940 € |
| 6 – Besondere Leistungen verschenkt | 1.100 € |
| 7 – Kürzung wegen unklarer Mengenermittlung | 650 € |
| Summe | rund 9.300 € |
Kein Betrieb macht alle sieben Fehler gleichzeitig. Aber schon zwei davon kosten auf dieser Baustelle rund 2.500 € – bei einem Auftragsvolumen von 13.000 € entspricht das dem, was viele Betriebe als Jahresrendite anstreben. Bei 40 Baustellen im Jahr steht ein fünfstelliger Betrag im Raum, der nie in der Buchhaltung auftaucht, weil er nie in Rechnung gestellt wurde.
Demo für Gerüstbau-Turbo vereinbaren
Lerne BauByte in einer kurzen Live-Demo kennen – wir schalten dir anschließend einen Testzugang frei.
Demo-Termin buchenCheckliste für Ihr nächstes Aufmaß
- Höhe von der Standfläche bis 2,00 m über der obersten Belagfläche gerechnet?
- Länge in der größten Abwicklung an den Gerüstaußenseiten genommen?
- Wandabstand und Breitenklasse dokumentiert?
- Alle Ergänzungsbauteile als eigene Position erfasst (Konsolen, Treppen, Leitergänge, Überbrückungen, Bekleidungen, Lastumleitung)?
- Montage und Gebrauchsüberlassung getrennt ausgewiesen, Überlassung mit Zeiteinheit?
- Beginn der Gebrauchsüberlassung mit Datum festgehalten?
- Jede Umsetzung und Standzeitänderung am selben Tag dokumentiert?
- Besondere Leistungen gegen das LV abgeglichen?
- Skizze, Fotos und – wenn möglich – Bestätigung des Auftraggebers vorhanden?
- Käme ein Kollege mit denselben Angaben auf dasselbe Ergebnis?
Häufige Fragen
Wie wird die Gerüstfläche nach DIN 18451 berechnet? Als Produkt aus der Länge in der größten Abwicklung an den Gerüstaußenseiten und der Höhe von der Standfläche des Gerüstes bis 2,00 m über der obersten Belagfläche.
Gilt die vierwöchige Grundeinsatzzeit noch? Nein. Mit der Fassung vom September 2023 ist die Grundeinsatzzeit entfallen. Montage und Gebrauchsüberlassung werden von Beginn an getrennt vereinbart und abgerechnet.
Wird bei der Abrechnung zwischen Arbeits- und Schutzgerüst unterschieden? Bezogen auf die Ermittlung von Maßen und Mengen nicht mehr. Für alle Bauarten gelten einheitlich die Gerüstaußenseiten als Bezugspunkt.
Werden Konsolen zusätzlich abgerechnet? Ja. Gerüstverbreiterungen werden stets zusätzlich zum Standgerüst gerechnet, in der Regel nach Längenmaß.
Was passiert bei Rücksprüngen in der Fassade? Läuft das Gerüst gerade daran vorbei, wird durchgemessen. Folgt das Gerüst der Fassade in die Tiefe, wird die tatsächliche Abwicklung an den Außenseiten gerechnet.
Kann man ein Gerüstaufmaß auch ohne Ortstermin erstellen? Ja. Für die Mengenermittlung genügen eine belastbare Gebäudegeometrie und die Angaben zur geplanten Gerüstkonfiguration – Adresse und ein Foto reichen als Ausgangspunkt. Ein Ortstermin bleibt sinnvoll für baustellenspezifische Randbedingungen wie Untergrund, Zuwegung und Verankerung, ist für das Angebotsaufmaß selbst aber nicht erforderlich.
Wodurch entstehen Aufmaßfehler am häufigsten? Nicht durch Rechenfehler, sondern durch fehlende Prozesssicherheit: falsche Bezugspunkte, vergessene Positionen und Mengen, die nachträglich aus Notizen rekonstruiert statt systematisch ermittelt werden.
Der Kostenfaktor, der in keiner Norm steht: der Ortstermin
Bisher ging es um Geld, das im Aufmaß verloren geht. Es gibt aber einen zweiten Posten, der in keiner Rechnung auftaucht – den Weg dorthin.
Ein Ortstermin für ein Angebotsaufmaß kostet realistisch anderthalb bis drei Stunden inklusive Fahrt. Bei einem Stundensatz von 60 € und einer Auftragsquote von 40 % bedeutet das: Jeder gewonnene Auftrag trägt die Kosten von zweieinhalb Ortsterminen mit. Bei 100 Angeboten im Jahr summiert sich das auf einen mittleren fünfstelligen Betrag – für Fahrten, die in der Mehrzahl zu keinem Auftrag führen.
Der Ortstermin bringt zudem nicht automatisch bessere Zahlen. Ein Zollstockmaß an der Fassade, aufgeschrieben bei Wind und Zeitdruck, ist keine bessere Datenbasis als eine sauber ermittelte Gebäudegeometrie – es fühlt sich nur verlässlicher an.
Digitales Aufmaß: warum es die meisten dieser Fehler strukturell ausschließt
Sechs der sieben beschriebenen Fehler haben dieselbe Ursache: Die Regel steht in der Norm, aber nicht im Prozess. Sobald die Regel im Werkzeug hinterlegt ist, kann sie nicht mehr vergessen werden.
- Der Höhenzuschlag von 2,00 m wird nicht „mitgedacht", sondern gerechnet.
- Die Eckabwicklung ergibt sich automatisch aus Wandabstand und Breitenklasse, statt geschätzt zu werden.
- Ergänzungsbauteile werden abgefragt, statt im m²-Preis unterzugehen.
- Montage und Gebrauchsüberlassung stehen getrennt in der Kalkulation, weil die Vorlage es so vorsieht.
- Jede Änderung erzeugt einen datierten Eintrag statt einer Erinnerung.
- Das Ergebnis ist bei jedem Mitarbeiter dasselbe – der Rechenweg bleibt sichtbar.
Aufmaß in Minuten – ohne Ortstermin
BauByte dreht den Ablauf um: Statt zur Baustelle zu fahren, geben Sie die Adresse ein und ergänzen bei Bedarf ein Foto des Objekts. Daraus entsteht das Gerüstaufmaß nach den Regeln der aktuellen ATV DIN 18451 – mit korrektem Höhenmaß, Abwicklung an den Gerüstaußenseiten, getrennt ausgewiesenen Ergänzungsbauteilen und einer Trennung von Montage und Gebrauchsüberlassung.
Was das im Alltag ändert:
- Angebote am selben Tag statt nach dem nächsten freien Termin – wer zuerst anbietet, gewinnt im Gerüstbau überdurchschnittlich oft.
- Keine Fahrtkosten für Angebote, die ohnehin nicht zum Auftrag führen.
- Ein einheitlicher Rechenweg im ganzen Betrieb, unabhängig davon, wer das Aufmaß macht.
- Prüfbare Unterlagen mit Skizze und nachvollziehbarer Mengenermittlung – die Grundlage für eine Rechnung, die nicht gekürzt wird.
- Nachträge und Standzeiten dokumentiert im selben Vorgang, statt auf Zetteln in der Fahrerkabine.
Baustellenspezifische Randbedingungen – Tragfähigkeit der Standfläche, Transportwege, Verankerungsmöglichkeiten – bleiben natürlich Teil Ihrer fachlichen Bewertung; die Norm verlangt dazu ausdrücklich Angaben im Leistungsverzeichnis. Das Mengengerüst dafür haben Sie aber bereits, bevor Sie das erste Mal vor Ort waren.
Aufmaß ohne Aufwand – jetzt selbst ausprobieren.
Adresse eingeben, Fotos hochladen, Mengen exportieren. In wenigen Minuten vom Foto zum fertigen Aufmaß.
Quellen und Rechtsstand:
- VOB/C ATV DIN 18451 „Gerüstarbeiten", Ausgabe 2023‑09 – insbesondere Abschnitt 4 (Nebenleistungen und Besondere Leistungen) und Abschnitt 5 (Abrechnung)
- VOB/B § 14 – Prüfbare Abrechnung
- VOB/A bzw. VOB/C Abschnitt 0 – Angaben zur Baustelle und zur Ausführung im Leistungsverzeichnis
Hinweis: Dieser Beitrag gibt den Stand der ATV DIN 18451 (Ausgabe 2023‑09) in allgemeiner Form wieder und ersetzt weder den Normtext noch eine rechtliche Beratung. Maßgeblich sind stets der Normtext in der aktuellen Fassung sowie die vertraglichen Vereinbarungen im Einzelfall. Die Preisangaben sind Rechenannahmen.
Das könnte dich auch interessieren

Die Außenmaß-Regel: Gerüst-Aufmaß nach ATV DIN 18451 richtig ermitteln
Seit 2023 zählen im Gerüstbau nur noch die technisch erforderlichen Maße an der Gerüstaußenseite. Länge, Höhe, Mindestmaße, Übermessung und Gerüstergänzungen – vollständig erklärt mit Rechenbeispiel.

Nebenleistung oder Besondere Leistung? Der Unterschied nach ATV DIN 18451
Was steckt im Gerüstpreis und was nicht? Nebenleistungen (4.1) und Besondere Leistungen (4.2) nach ATV DIN 18451 im Überblick – mit den acht Verwechslungsfällen aus der Praxis und einer Checkliste für die Angebotsprüfung.
